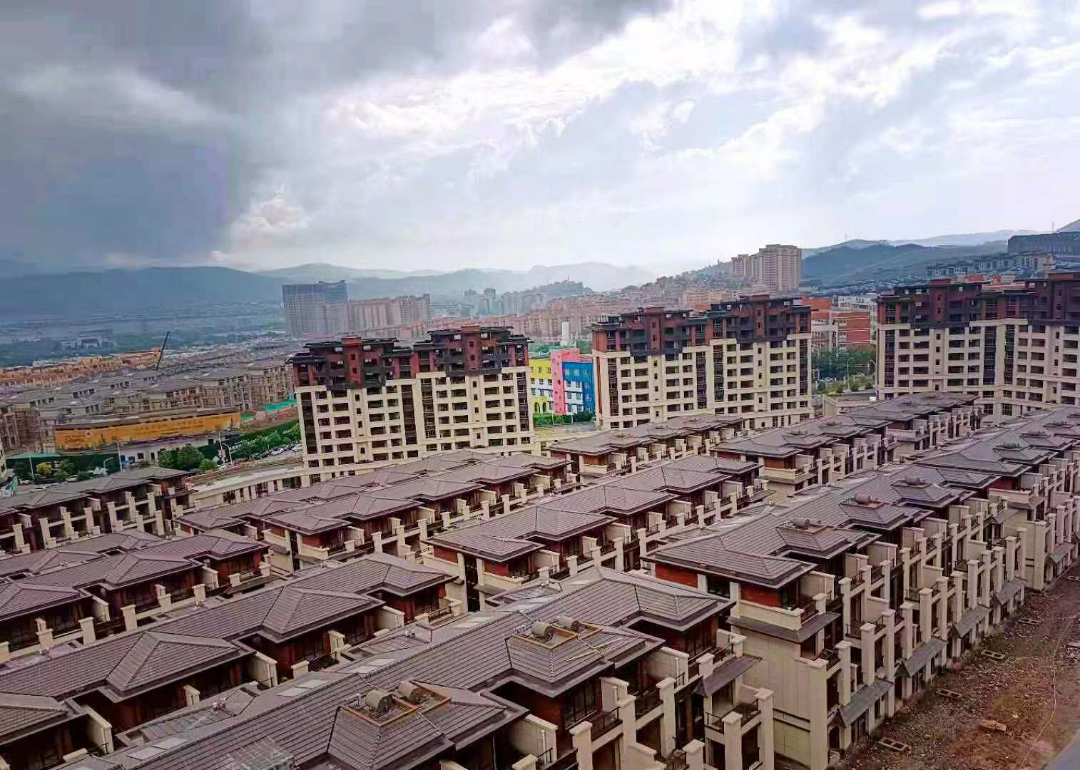

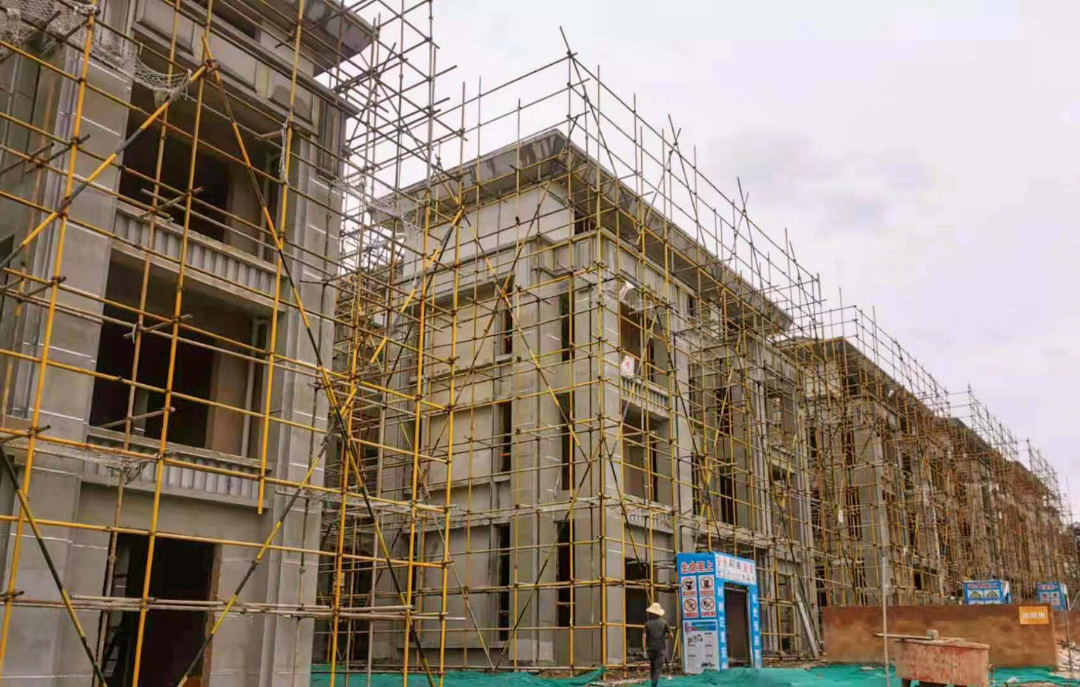

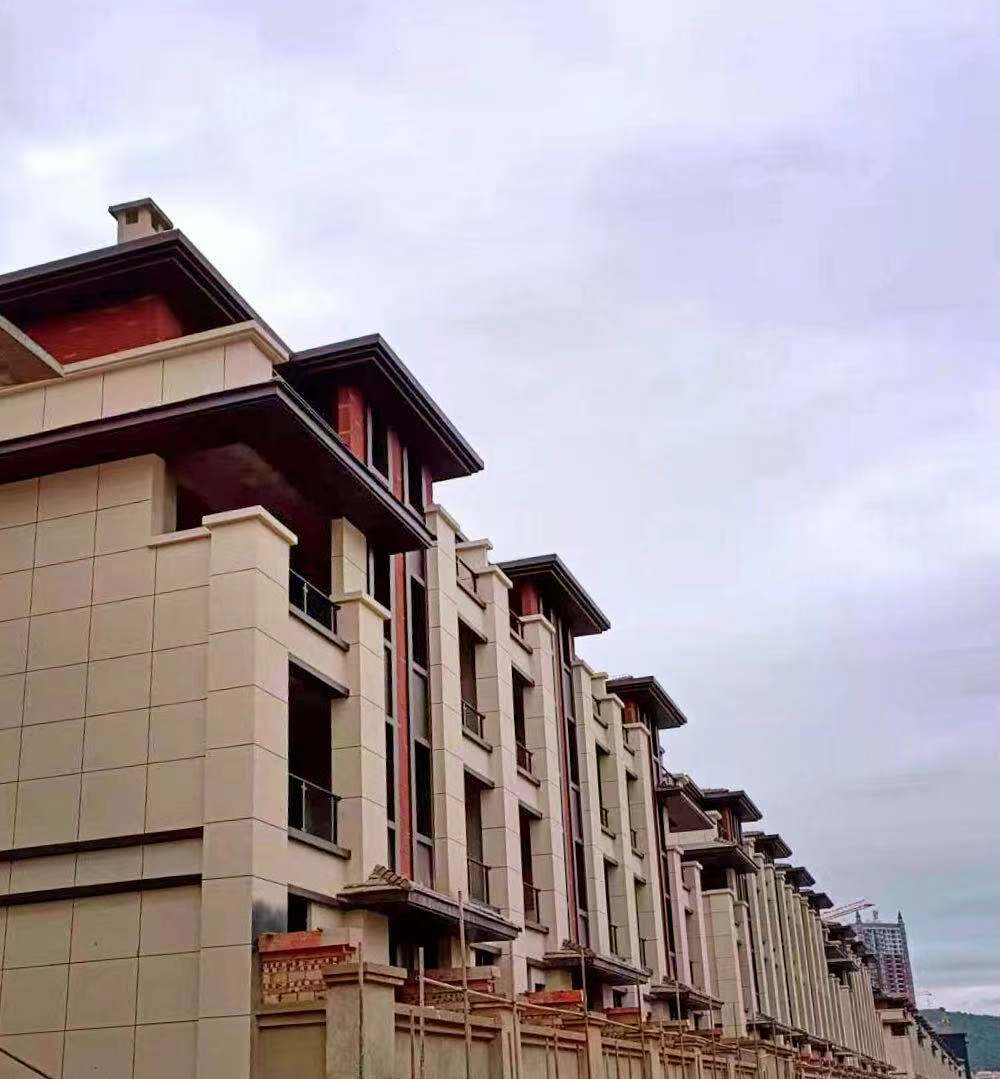

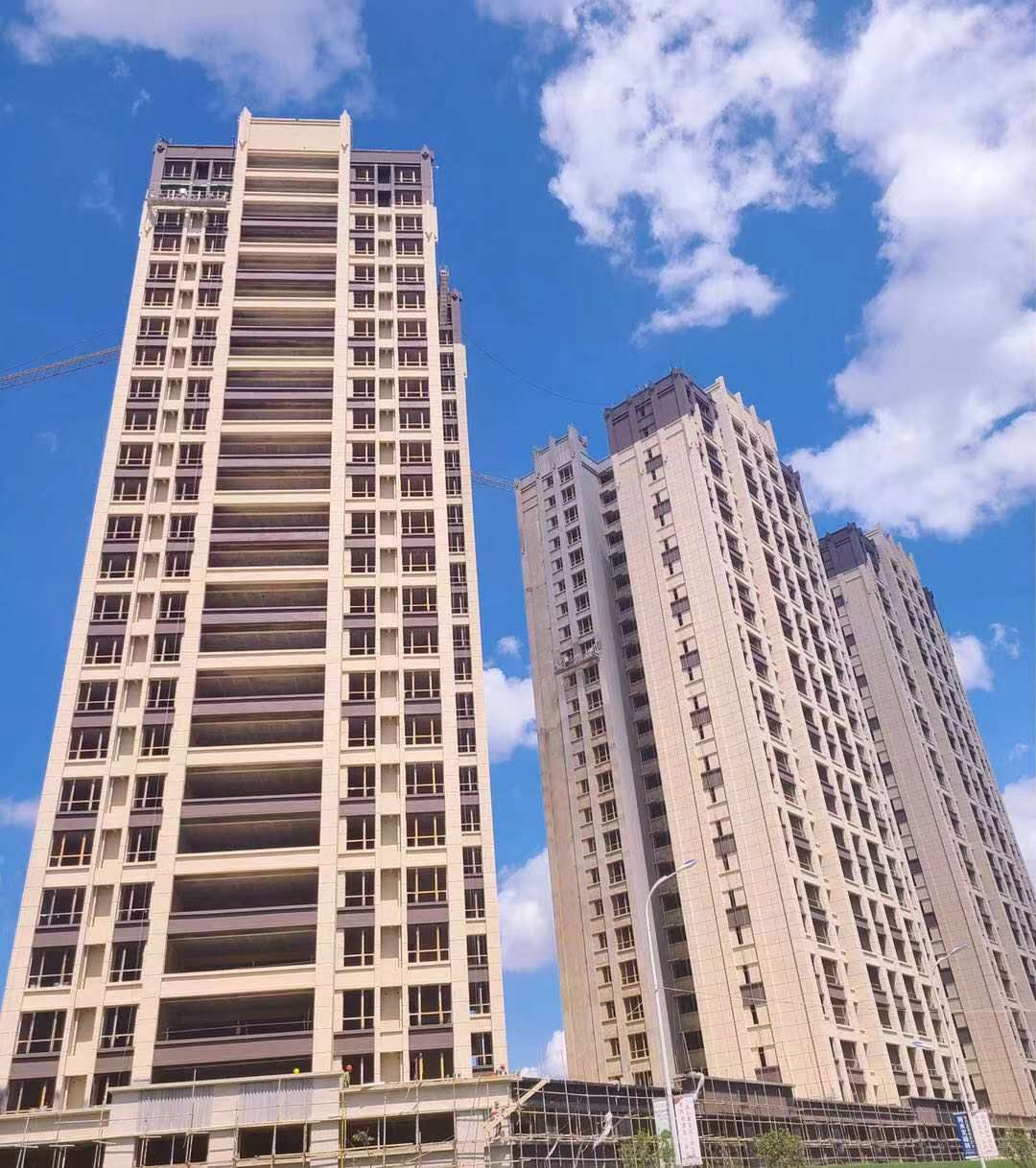

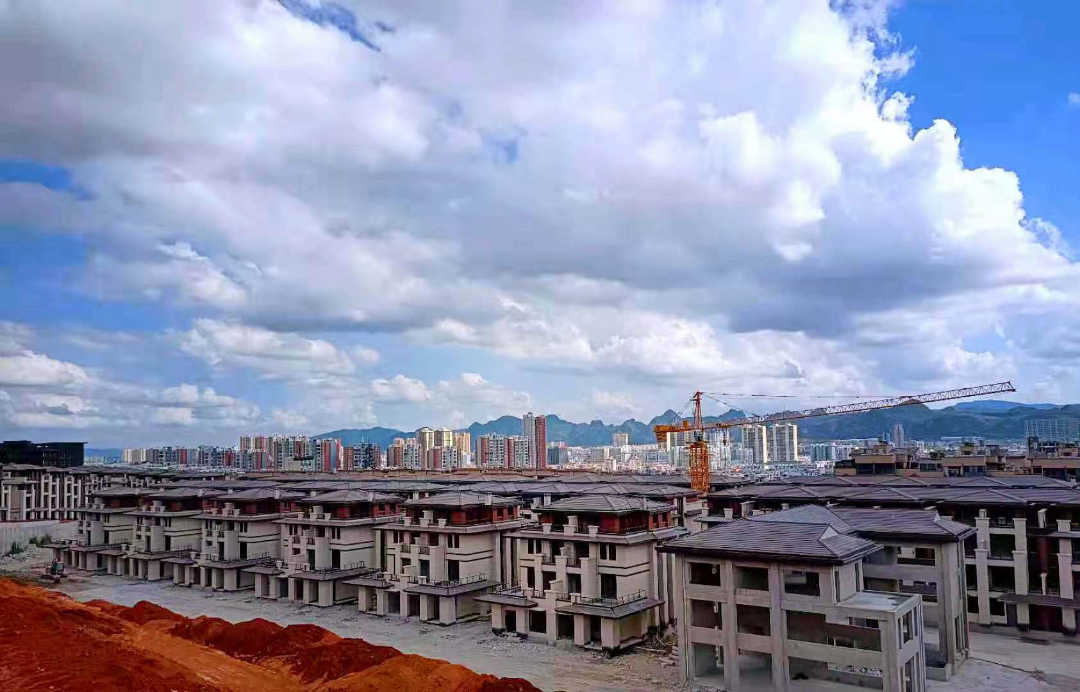

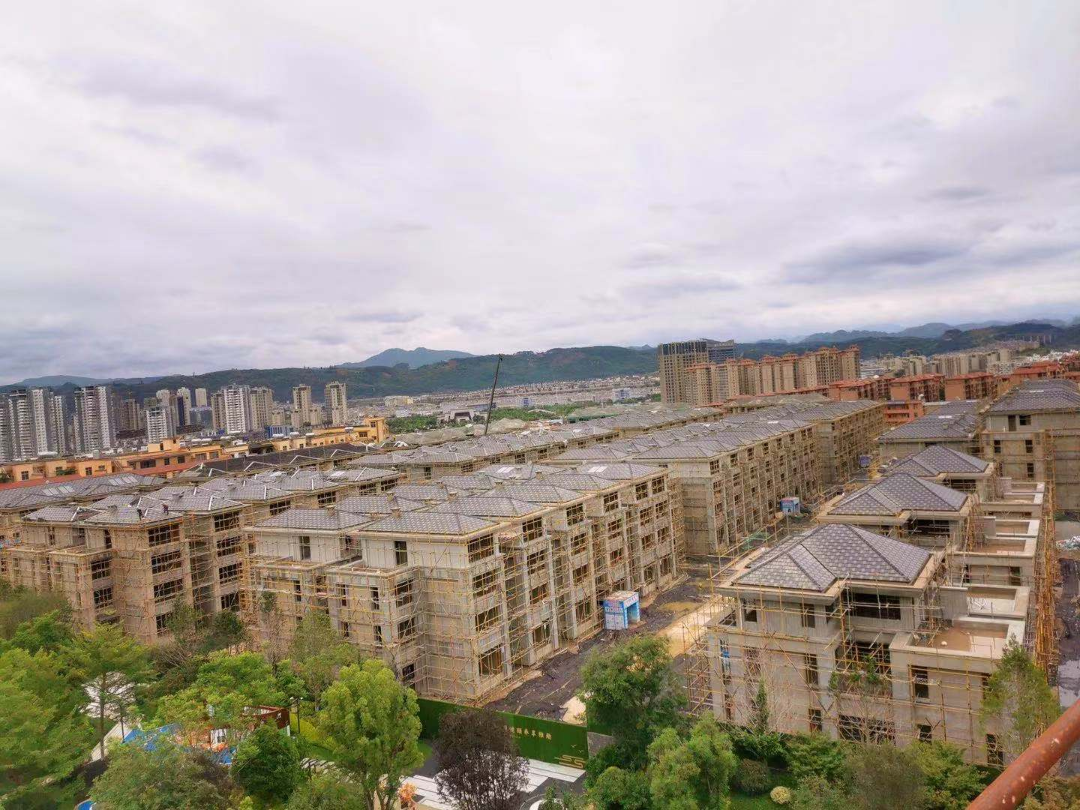

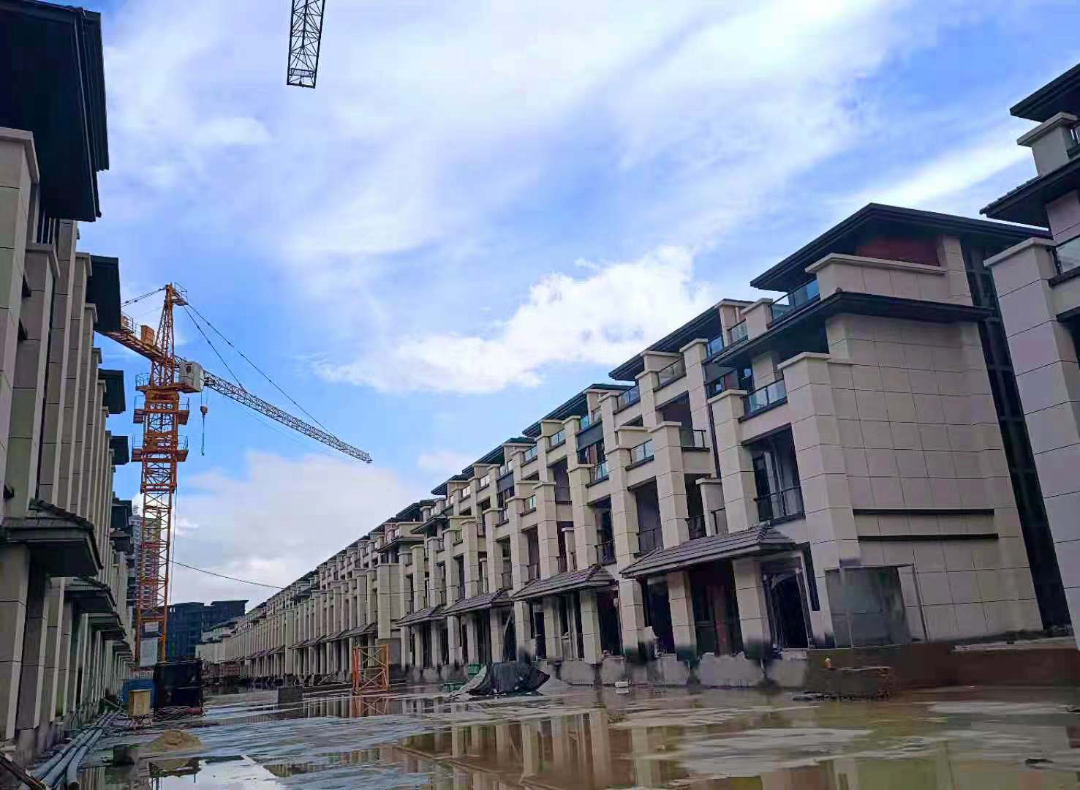

中 天 名郡 B 區
1、B3棟外墻漆完成,室內防水涂料完成,戶內給水管安裝完成,三合一前室風管、噴淋安裝完成,樓梯間膩子粉刮涂完成,電表箱安裝完成;
2、B2棟外墻底漆完成60%,室內防水涂料完成,戶內給水管安裝完成,豎井橋架安裝完成,三合一前室風管、噴淋安裝完成,電表箱安裝完成;
3、B1棟外墻漆完成70%,三合一前室風管、噴淋安裝完成;
4、地下室消防噴淋管、風管安裝完成,地下室抹灰完成,人防區暖通設備及人防門扇安裝完成70%;
5、完成商鋪膩子粉刮涂完成;
6、B1至B3棟電梯安裝完成80%。
中 天 豪 庭 C 區
一標段
1、C1-C4棟外墻涂料完成95%,B7、B8、B13-B21棟入戶門廳涂料完成15%;
2、B7、B8、B13-B21棟屋面瓦鋪貼完成;
3、B7、B8、B13-B21欄桿玻璃、C1-C4棟陽臺欄桿安裝完成;
4、B7、B8、B13-B21、C1-C4棟單元門安裝完成;
5、C1-C4、B13-B21棟室內垃圾清理完成90%;
6、B7、B8、B13-B21棟窗子玻璃安裝完成80%,C4棟窗子玻璃安裝完成30%;
7、C3、C4棟商鋪門鋼架安裝完成;
8、C1-C4棟商鋪印花地坪混凝土澆筑完成,室外道路換填完成。
二標段
1、A8-A16、B22、B23、C5、C6棟窗子玻璃安裝完成98%;
2、A8-A10、C5、C6棟外墻涂料面漆完成95%;
3、C5、C6、A8-A16、B22、B23棟衛生間防水完成;
4、A8-A16、B22、B23棟屋面瓦鋪貼完成;
5、B22、B23棟陽臺欄桿玻璃安裝完成;C5、C6棟陽臺欄桿安裝完成;
6、B22、B23、C5、C6、A8-A10棟入戶門安裝完成;
7、室外雨、污水管網安裝完成;
8、C5、C6棟商門口鋪印花地坪混凝土澆筑完成、商鋪門鋼架安裝完成;
9、C5、C6棟水、電井防火門安裝完成。
三、四標段
1、A2-A7、A28、B1-B6、B9-B12、B37-B40棟鋁合金窗框、屋面瓦、涂料、入戶門安裝完成;
2、B1-B6、B9-B12棟陽臺欄桿玻璃安裝完成,B36-B40棟陽臺欄桿安裝完成;
3、B1-B6、A2-A7、B9、B10、B38棟陽臺防水完成;
4、A1-A7、B38、B1-B6、B9-B12棟及地下室室內垃圾清理完成80%;
5、B6-B12棟室外雨污管安裝完成;
6、地下室負二層機房膩子施工完成。
五、六標段
1、四號、五號大門主體混凝土澆筑完成;
2、B24-B36、B41、C12-C17棟鋁合金窗框安裝完成;
3、B24-B36、B41棟屋面瓦鋪貼完成;
4、B24-B36、B41棟外墻涂料大面完成,C12-C17棟屋面涂料收尾完成30%;
5、C12-C17、B24-B30、B36棟入戶門安裝完成;
6、C12-C17棟陽臺欄桿安裝完成,B24-B36、B41棟陽臺玻璃欄桿邊框安裝完成;
7、C12棟水、電井防火門安裝完成。
中 天 豪 庭 D 區
一標段
1、A4-A21、C6-C8棟及地下室抹灰完成;
2、A4-A21、C6-C8棟鋁合金窗框安裝完成;
3、A4-A21、C6-C8棟屋面瓦鋪貼完成;
4、A19棟外墻涂料完成,A6-A16棟外墻氟碳漆、木紋漆打磨完成90%,A9、A10、A14-A16棟石灰石填充料完成。
二標段
1、A1-A3、B1-B8、C9-C12棟抹灰完成,C14棟外墻抹灰完成;
2、A1-A3、B1-B8、C9棟屋面瓦鋪貼完成;
3、A1-A3、B1-B8、C9-C12、C14棟鋁合金窗框安裝完成;
4、A1-A3、B4、B5棟氟碳漆、木紋漆膩子施工完成;
5、B3-B5、B7棟室內垃圾清理完成。
